选择语言
分享
douyin.svg douyin1.svg
shipinhao.svg shipinhao1.svg
weibo.svg weibo1.svg
weixin.svg weixin1.svg
2022-05-13

光伏电站施工质量一流靠什么?

借“双碳”政策东风,分布式光伏装机量猛增。蓬勃发展之际,出现质量问题的电站数量也在陡增。




据统计,近三年来光伏电站已出现五十多起火灾事故,其他的小问题更是层出不穷,经济损失难以计数。对于中小工商业来说,其往往因为成本而选择小型EPC承包光伏电站项目,而小型EPC中单位挂靠、层层转包的情况十分常见,这就使得施工过程中常常无技术指导、质量监管,施工质量得不到保证便导致交付的电站留下了诸多安全隐患。



那么,如何才能保证施工质量过关,切实保护中小工商业的利益呢?让我们一起来看看固德威智慧光伏一站式解决方案中的电站施工质量控制要点吧。

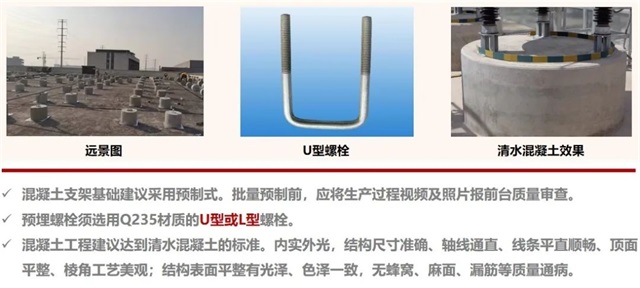

一、混凝土支架基础

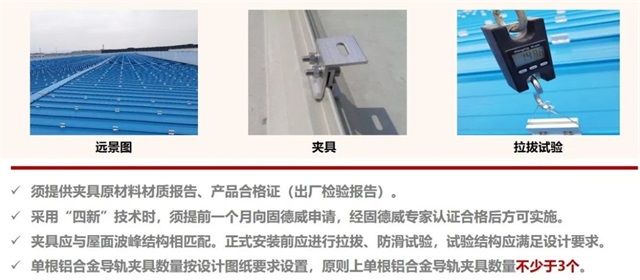

二、支架夹具




三、支架安装

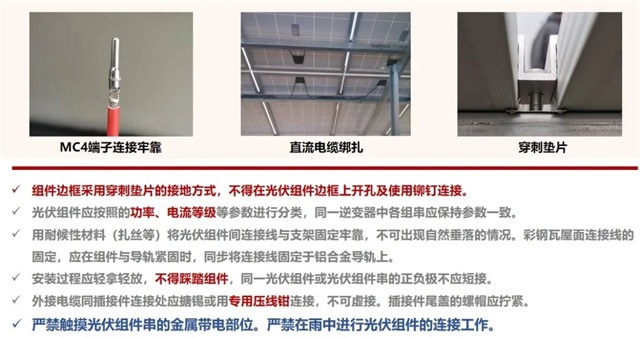

四、组件安装

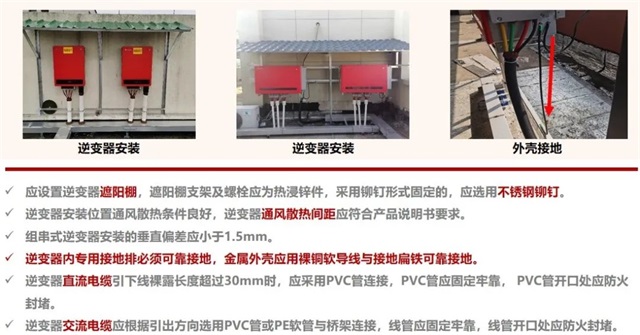

五、逆变器安装

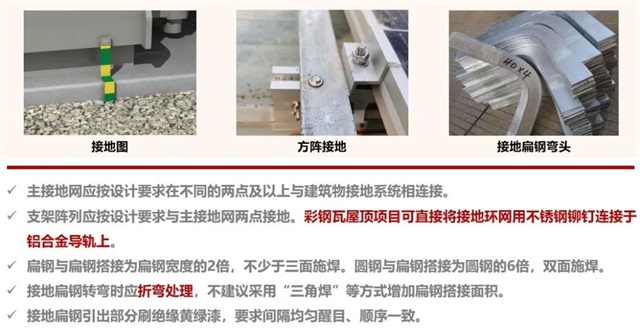

六、防雷与接地

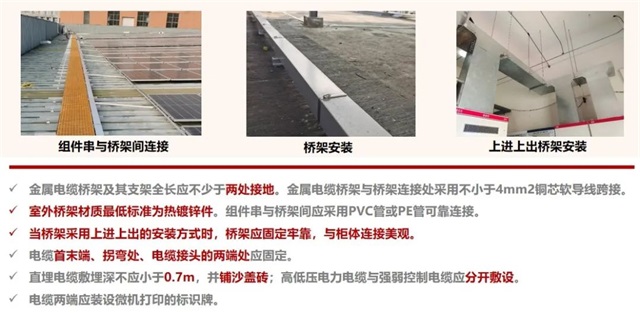

七、电缆敷设

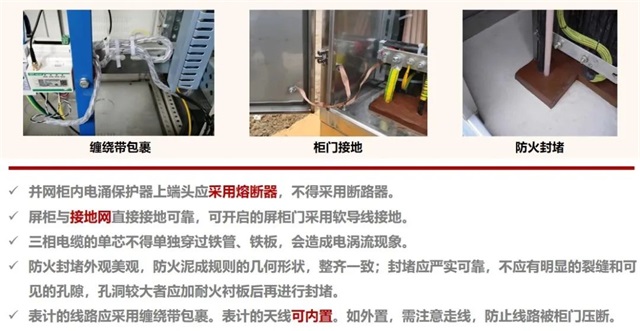

八、并网柜安装

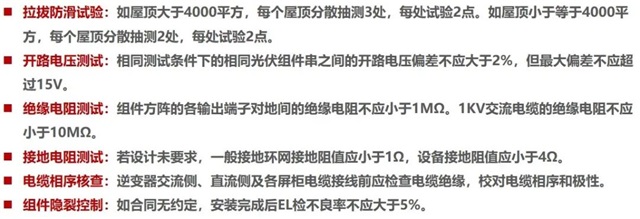

九、调试及测试要求




施工质量是光伏电站的命脉,也是电站发电效率的根基。固德威智慧光伏一站式解决方案涵盖电站建设全流程,确保施工质量无忧的同时,在其他环节也给电站品质添砖加瓦,保证电站高质量运行、高效率发电,保障业主高收益、高回报!

加入我们

订阅固德威

在输入您的详细信息以接收信息

您从哪里了解到固德威?...

three

two

one

验证码:*

我同意 隐私政策 并接受这些条件

提交
