自然人法律上意义上指的是公民,这里指居民。
非自然人法律意义上指的是法人,这里指企业。
小固解读:自然人只需到当地供电局登记备案,由当地供电局集中一批向当地发改委申请备案即可.

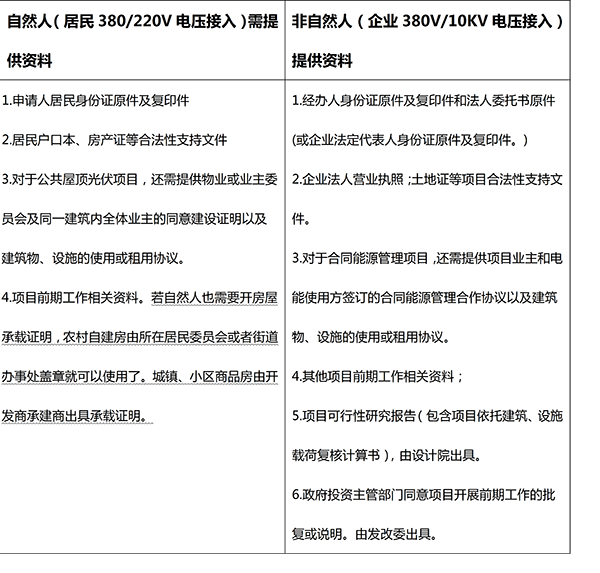

非自然人(企业)在去供电公司进行并网申请前,先要自己到发改委进行项目备案。发改委备案需填写项目备案申请表,并提交以下相应的材料:
注:投资公司去外地投资电站时,从政策优待、税收创造和就业等层面,需要在项目所在地注册公司,以获得当地政府的支持及开票的便利。
1)受理并网申请后,当地供电公司会预约时间勘查现场。
2)结合项目现场条件,免费制定接入系统方案,经客户确认后出具接入电网意见函。
小固解读:这点上自然人和非自然人差异不大,多点并网、大型项目接入系统方案答复时间要长一些。
小固解读:非自然人(企业)给当地供电公司审查所需设计资料。
注:设计/施工单位资质证书有以下:
供电公司会对设计院设计的接入系统设计文件进行审查、出具审查意见,通过后方可开展项目工程施工等后续工作;若审查不通过,需要修改设计文件再次送审,通过后方可实施。
待项目竣工之后,自然人、非自然人向供电公司提出并网验收及调试申请,填写并网验收及调试申请表,并提交相应资料。
1)在正式并网前,供电公司完成相关计量装置的安装,并与客户签订《售用电合同》。
2)最后一步,供电公司进行并网验收调试,出具《并网验收意见书》。对于并网验收合格的,调试后直接并网运行。
小固解读:对于非自然人(企业)中10KV并网的还需签订《电网调度协议》。
分布式并网审批对于刚开始跑流程的人有些复杂,为了使从业者更了解并网流程,同时避免提交资料不全造成不必要的麻烦,小固参照江苏国网分布式并网服务流程(各地区流程可能有所差异)分享了分布式项目从申请到并网的全过程,尤其是提到了自然人、非自然人项目审批的差异,希望对大家有所帮助,也希望大家继续关注小固!
